ENTWURF und BBAU eines
Passiv-Ökohauses
im Dorf LEBEDIVKA, Region Kyjiw, Ukraine
PROJECT

Passiv-Öko-Privathaus

Entwurf 2020

Bau 2021–2022

KONZEPT

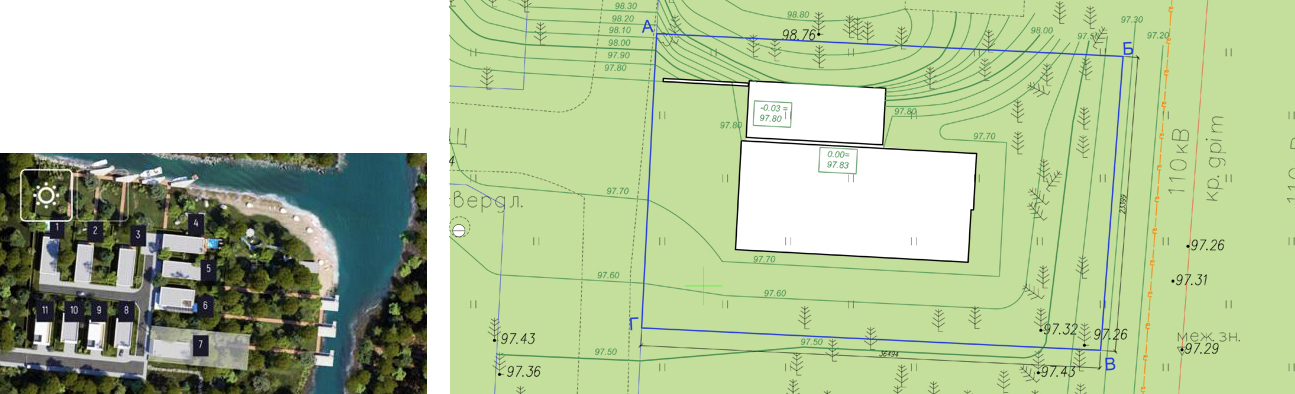

Das Haus befindet sich in einem Dorf mit kleinen Häusern, was eine gemeinsame architektonische und stilistische Ausrichtung sowie ähnliche äußere Parameter der Gebäude ermöglicht (Grundriss: 9 x 20 m, zweigeschossig, ebenerdig). Dach).

Diese Bedingungen und Aufgaben zur Schaffung eines wirklich energiesparenden Passiv-Ökogebäudes bildeten die Grundlage für diese architektonische Lösung.

CONCEPT

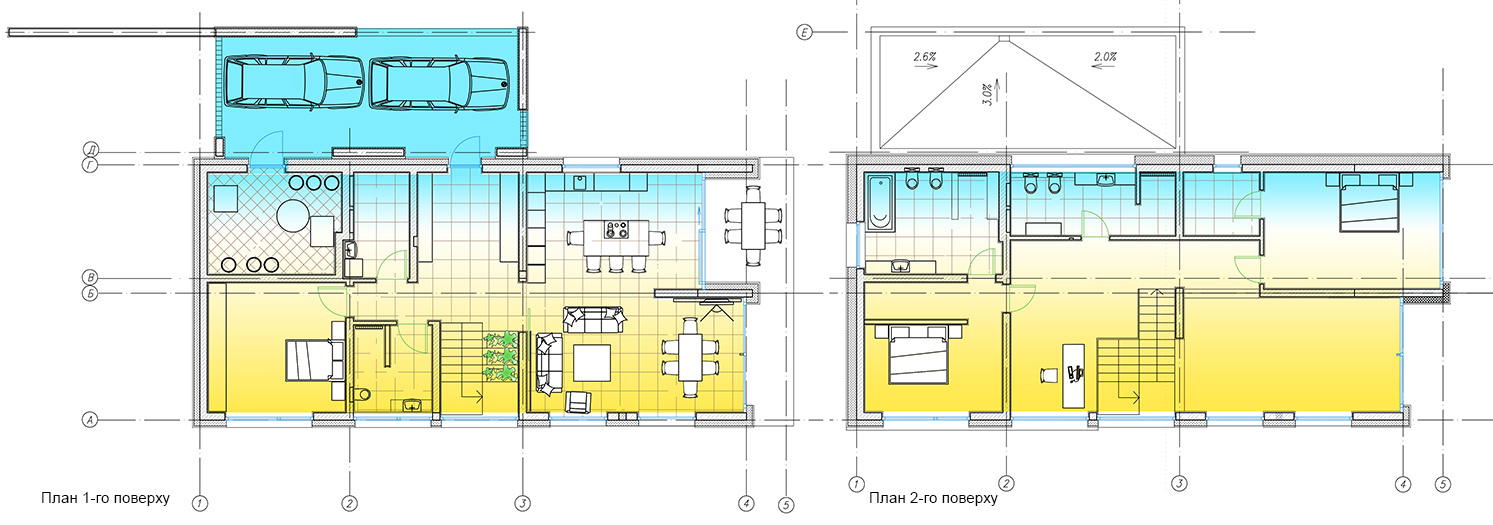

Grundrisse

plans

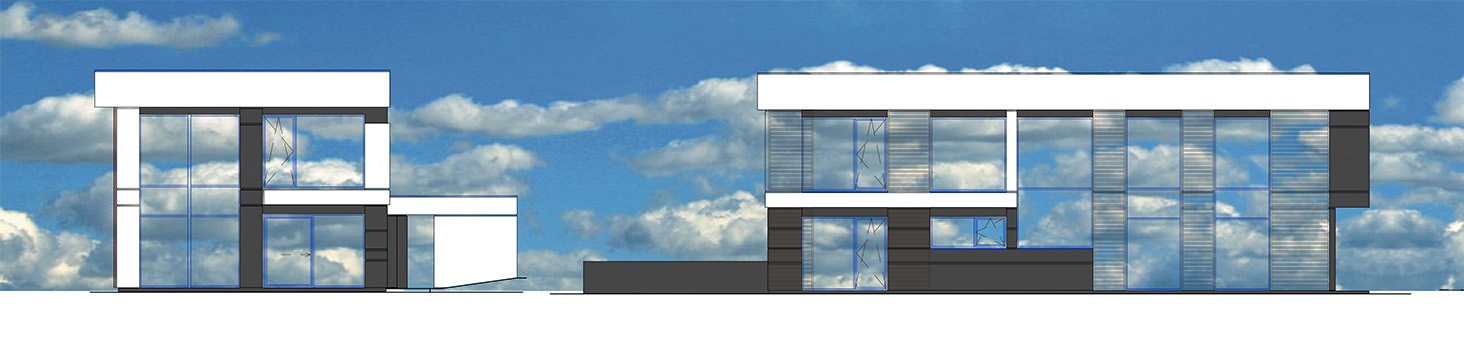

Fassaden des Gebäudes

facades

Fassaden des Gebäudes

facades

Gestaltung der Räumlichkeiten des Gebäude:

Eingangshalle, Treppenhaus, zweigeschossiges Wohnzimmer

design

Wohnzimmer und Wohnküche

design

Wohnzimmer und Wohnküche

design

Wohnzimmer mit Kamin

design

Flur im zweiten Stock mit offenem Zugang Büro

design

Hauptschlafzimmer

design

Hauptbadezimmer

design

Das Ankleidezimmer der Besitzer

design

Schlafzimmer/Arbeitszimmer der erwachsenen Tochter

design

Ankleidezimmer der erwachsenen Tochter

design

Badezimmer der erwachsenen Tochter

design

Gästezimmer

design

Gästebad

design

Der Bauprozess in Bildern

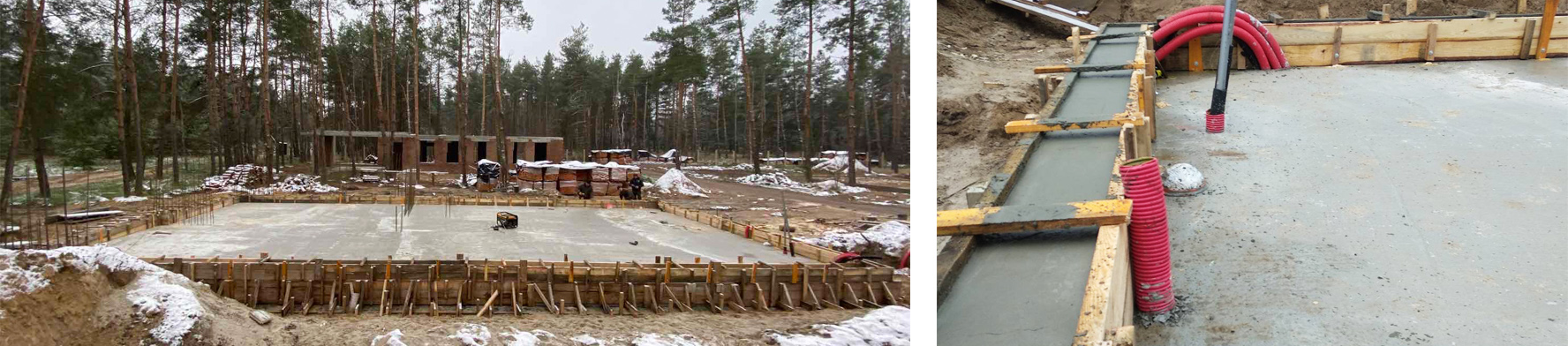

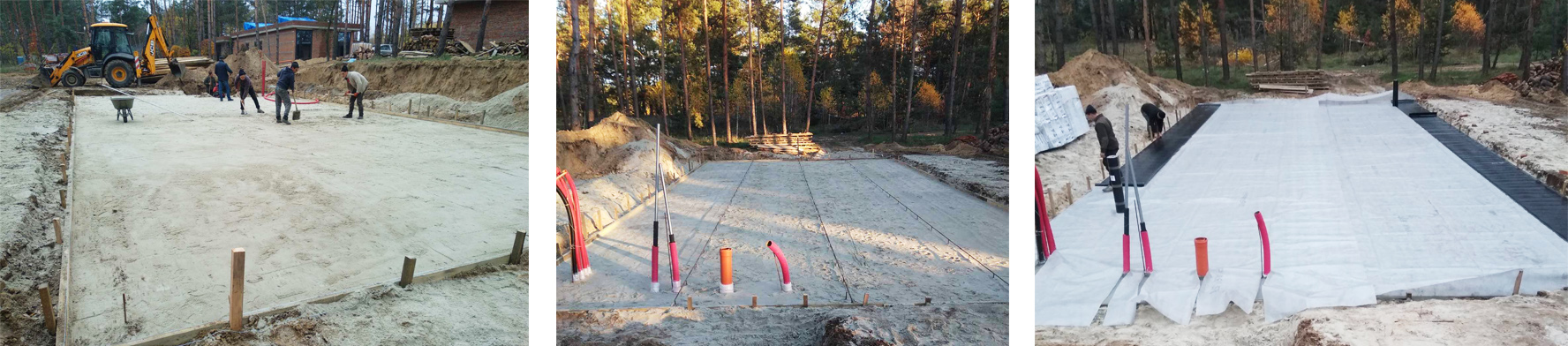

Die Baugrube wurde ausgehoben und die Erde schichtweise verdichtet.

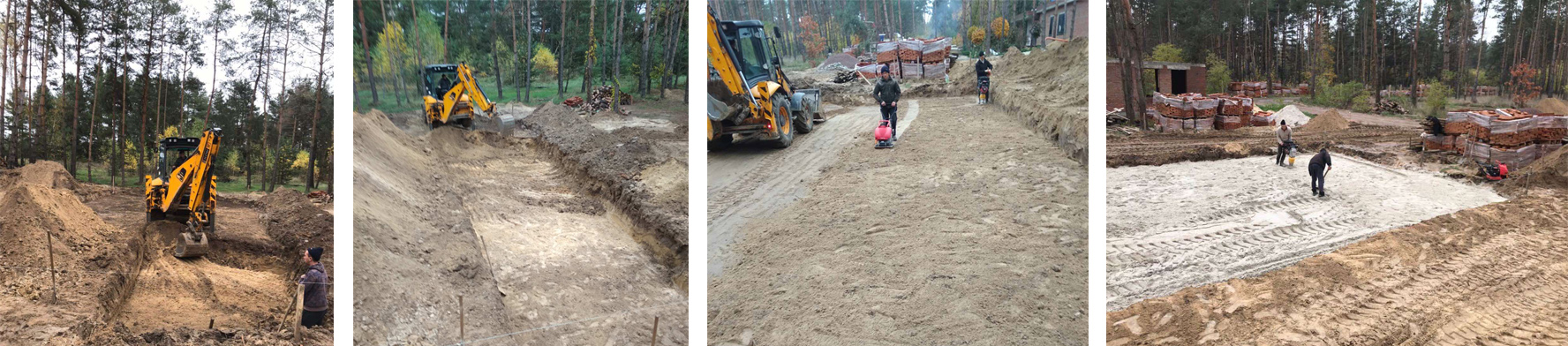

Baustelle

Die Leitungen wurden zum Gebäude hin verlegt. Anschließend wurde eine vorbereitende Betonschicht auf die verdichtete Sandoberfläche gegossen.

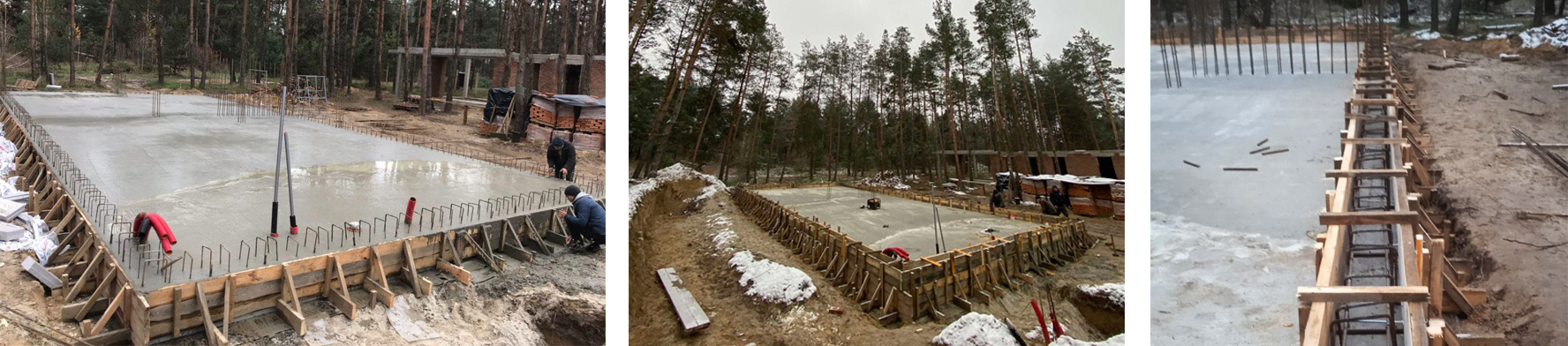

Auf die Betonschicht wurde eine Geotextil-Verteilungsschicht verlegt. Sie begannen, eine Schicht Bitumenabdichtung aufzutragen.

Baustelle

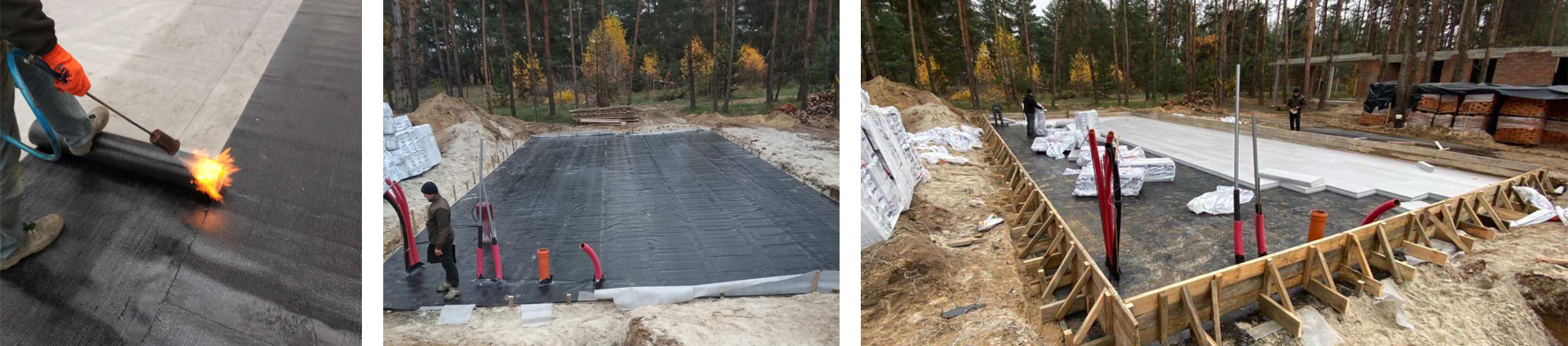

Wir haben die Fugen der Bitumenstreifen abgekocht, um eine durchgehende Schicht hochwertiger Abdichtung zu erhalten.

Anschließend begannen sie, eine Dämmschicht (extrudiertes Polystyrol) unter der Fundamentplatte zu verlegen.

Baustelle Baustelle">

Die Bewehrung des Fundamentkissens wurde auf einer Schicht aus extrudiertem Polystyrolschaum verlegt.

Baustelle

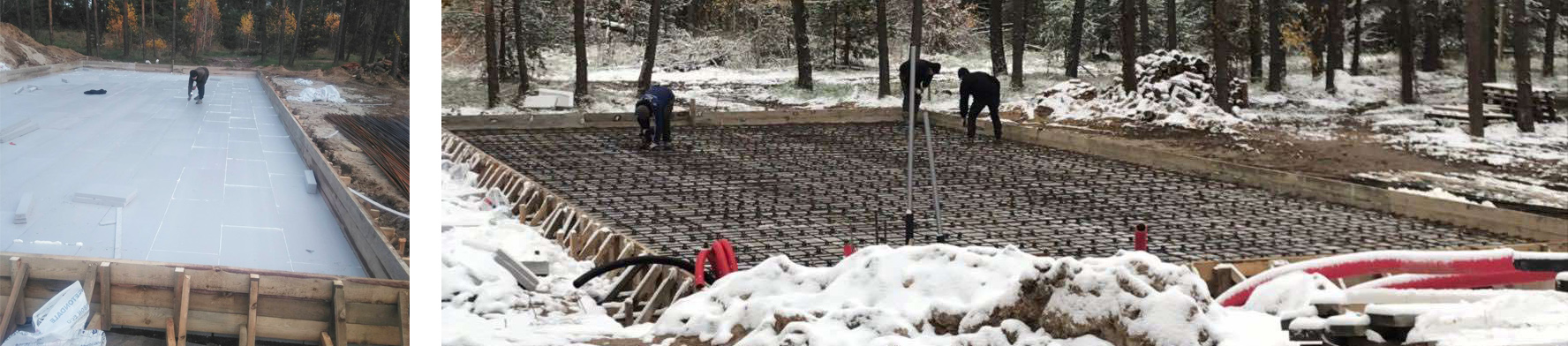

Die Fundamentplatte wurde über die Dämmschicht gegossen.

Baustelle

Die Schalung für das Gießen des Stahlbeton-Fundamentkissens wurde aufgestellt.

Baustelle

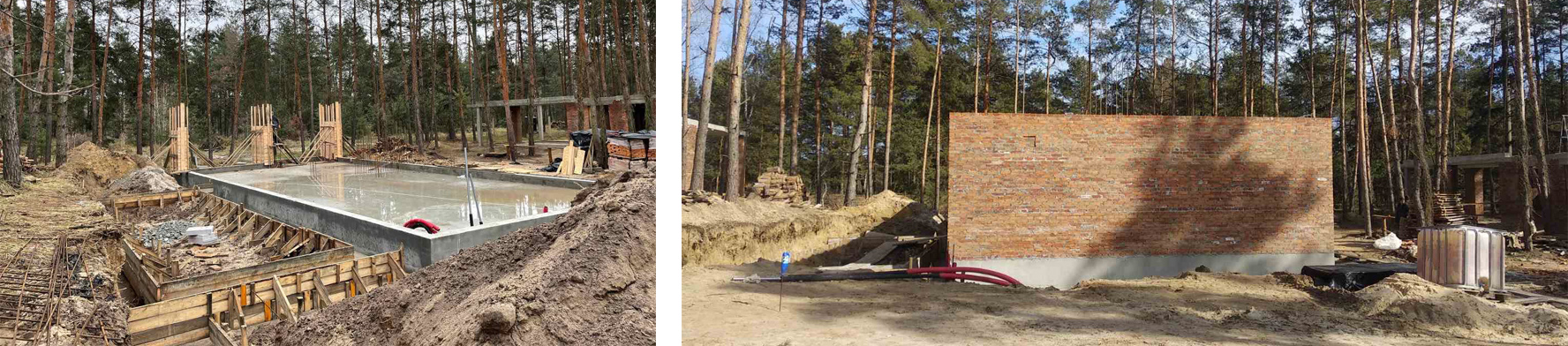

Der Stahlbetongürtel der Fundamentplatte wurde betoniert.

Baustelle

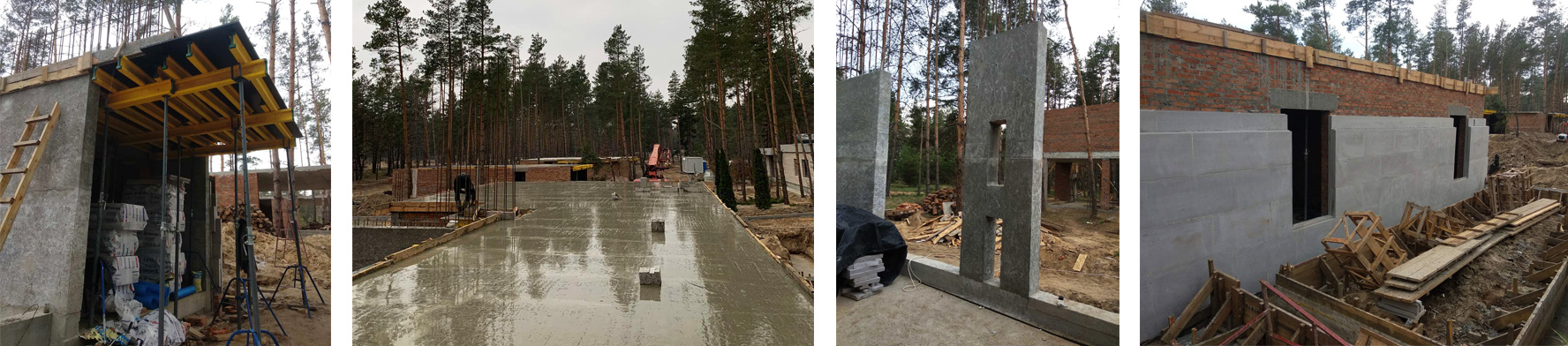

Der Bau der Betonpfeiler des ersten Obergeschosses und der Ziegelwände hat begonnen.

Baustelle

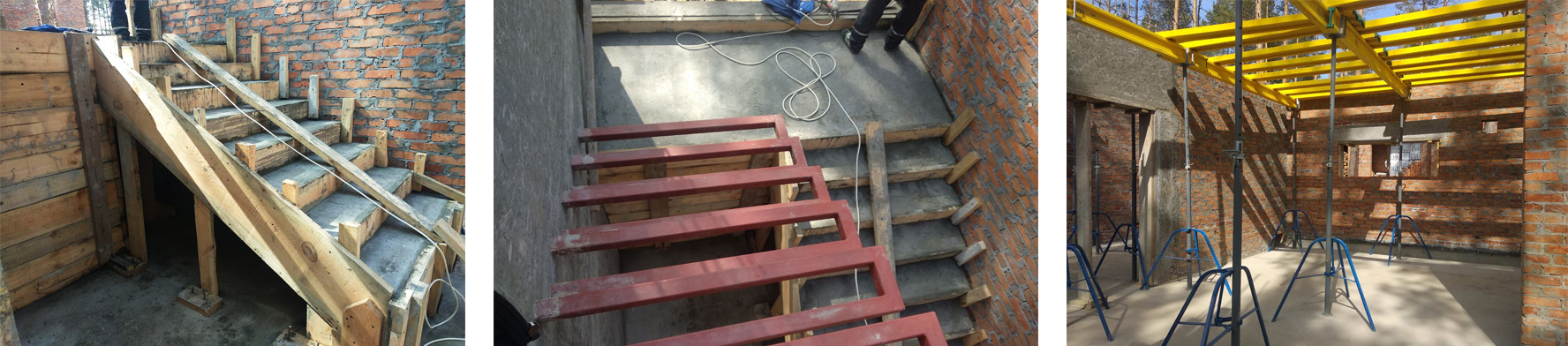

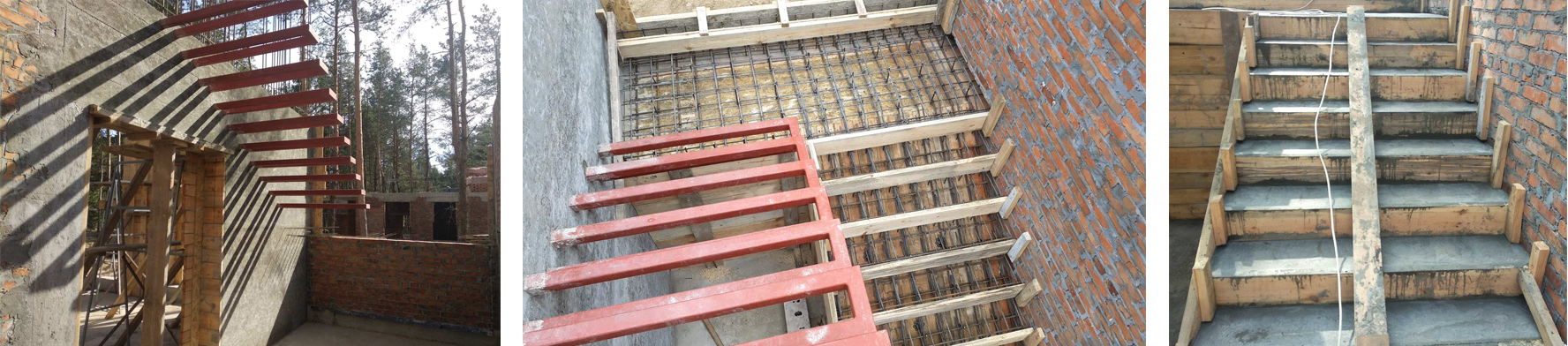

Das interne Treppenhaus des Gebäudes wurde verstärkt.

Baustelle

Die Schalung für das Gießen der Decke des ersten Obergeschosses wurde aufgestellt.

Baustelle

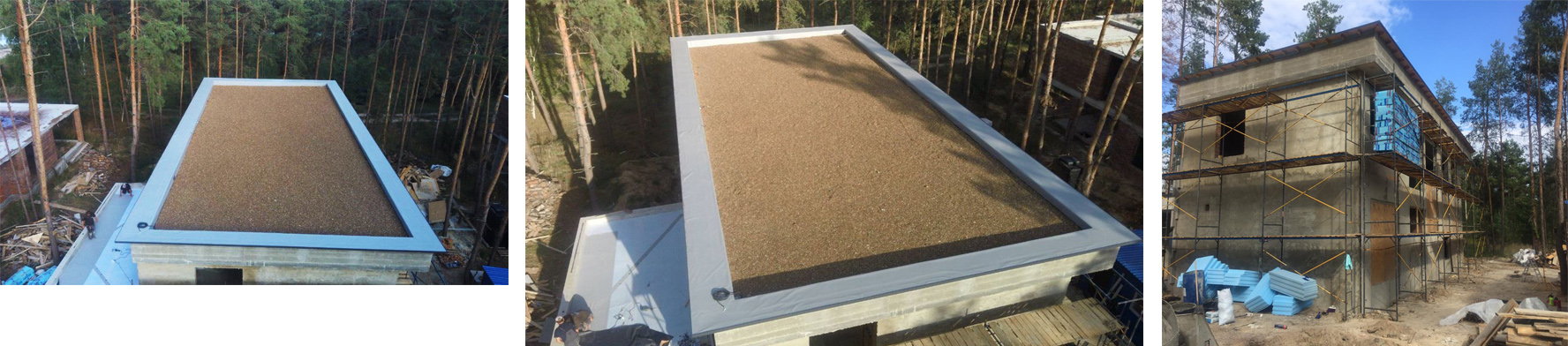

Die Decke des ersten Obergeschosses wurde gegossen und Die Außendämmung mit extrudiertem Polystyrolschaum wurde begonnen.

Baustelle

Baustelle

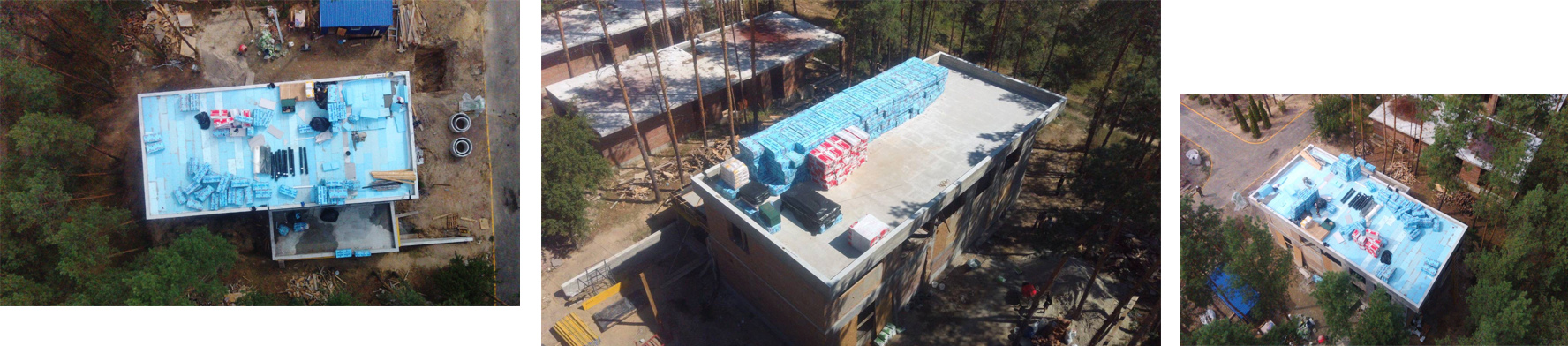

Dachdeckung

Baustelle

Dachdeckung: Membran, Schindeln

Baustelle

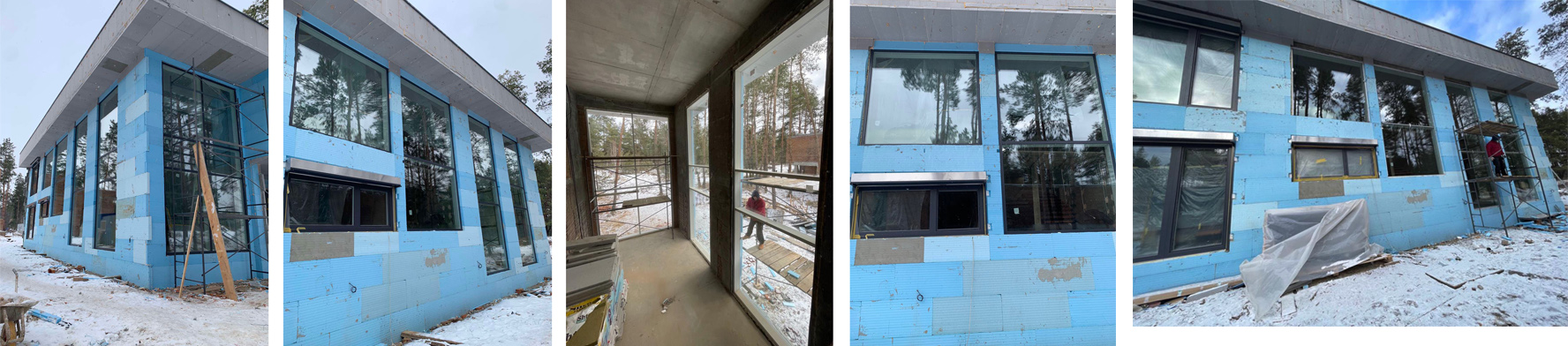

Fassadendämmung

Baustelle

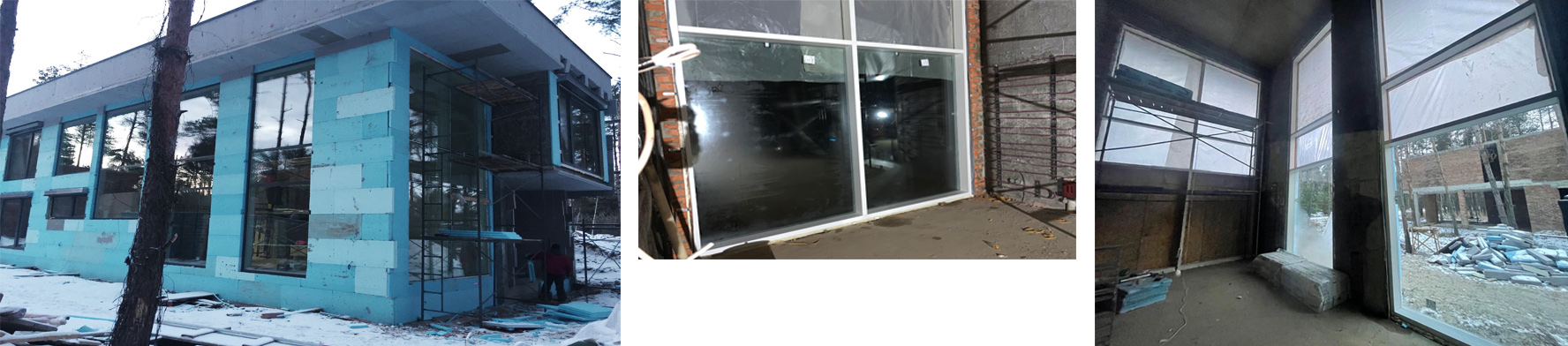

Einbau von Fensterkonstruktionen

Gebäudefassaden

Baustelle

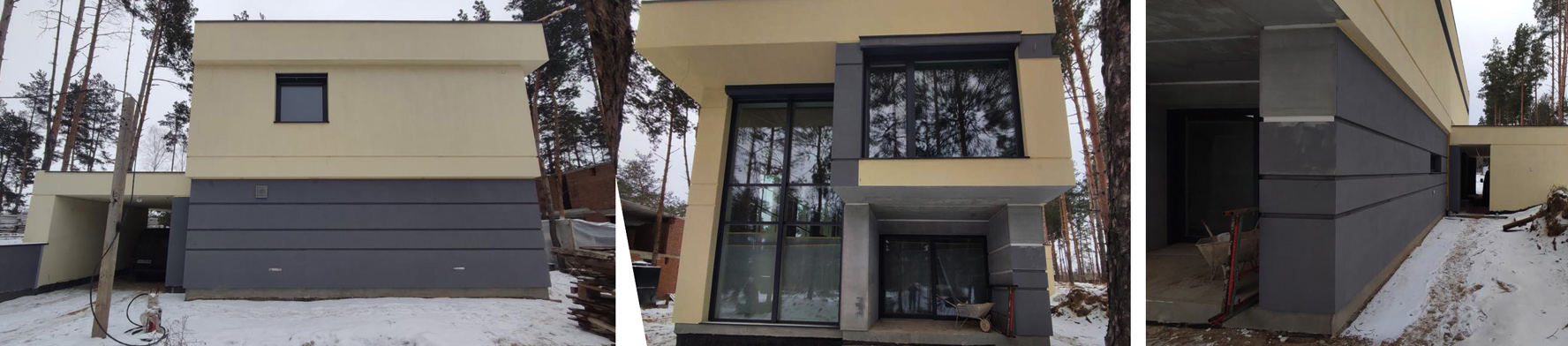

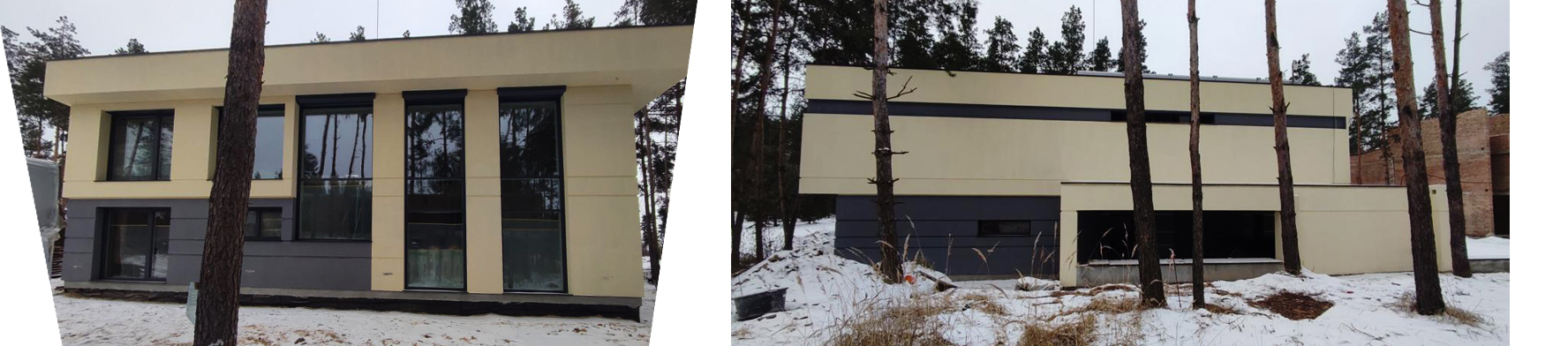

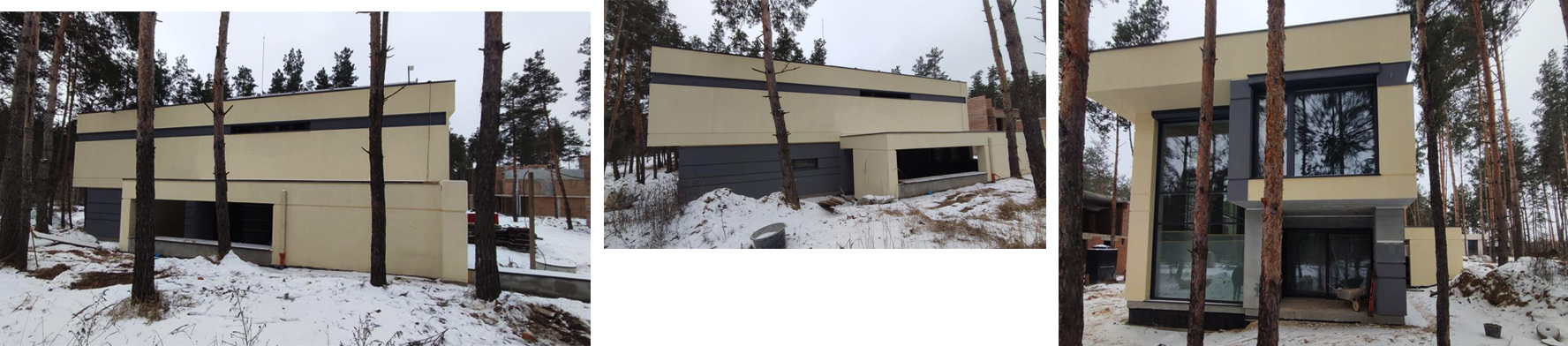

Fertige Gebäudefassaden

Baustelle

Fertige Gebäudefassaden

Baustelle

Fertige Gebäudefassaden

Baustelle

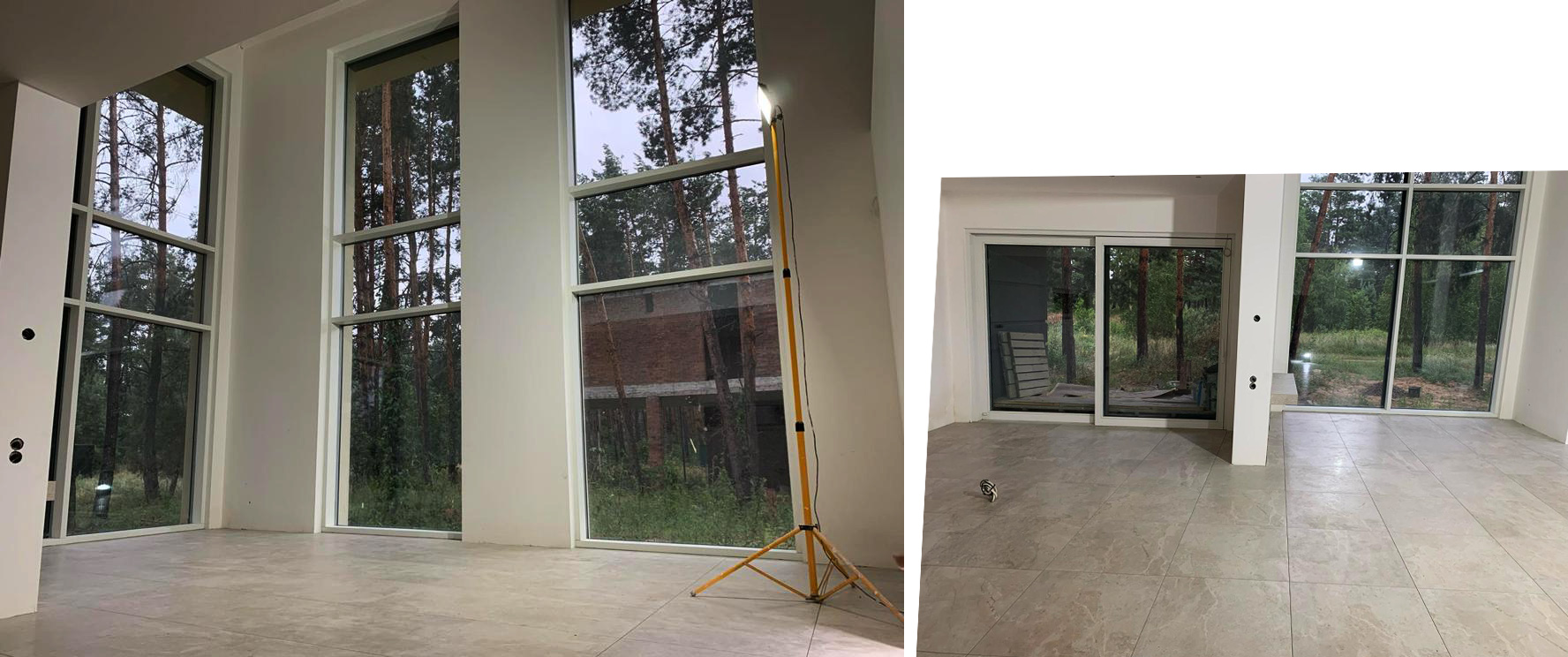

Fertigung des Gebäudeinneren

Baustelle

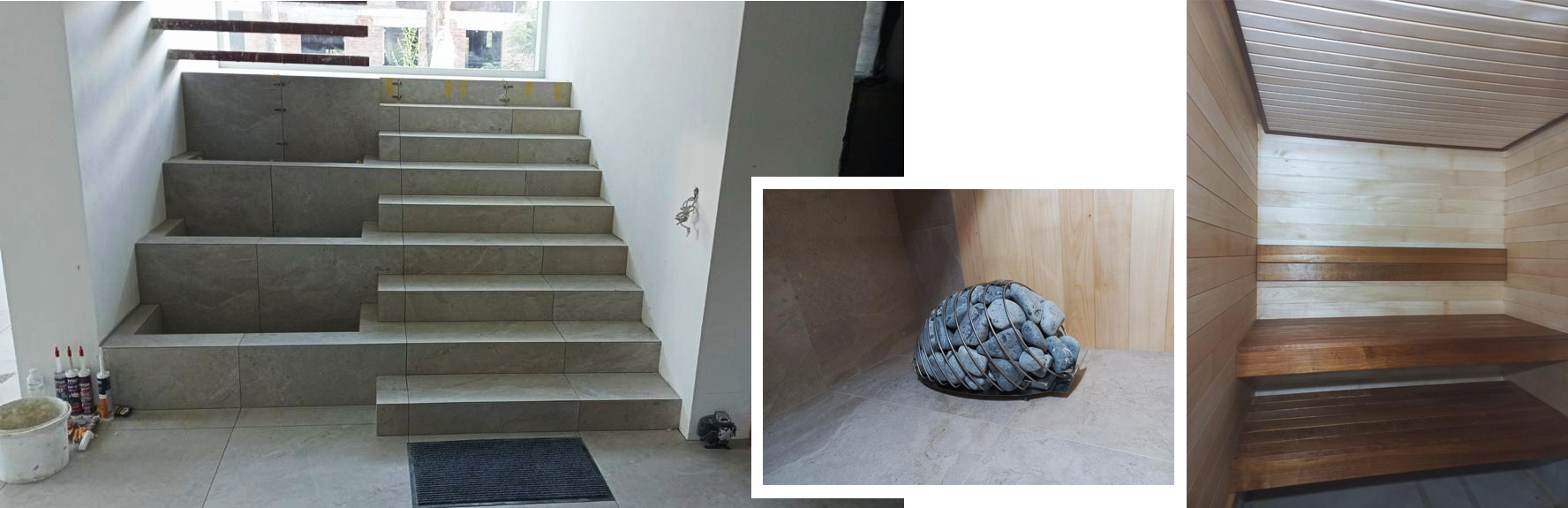

Treppenhaus

Sauna

Baustelle
